Dag 1: 31. marts 2025

Dag 2: 1. april 2025

Dag 3: 2 april 2025

Dag 4: 3. april 2025

Dag 5: 4 april 2025

Dag 8: 7 april 2024

Dag 9: 8. april 2025

Dag 10: 9-13 zzzzz april 2025

Ingen forandring d 22/4, men der var jo Påske.

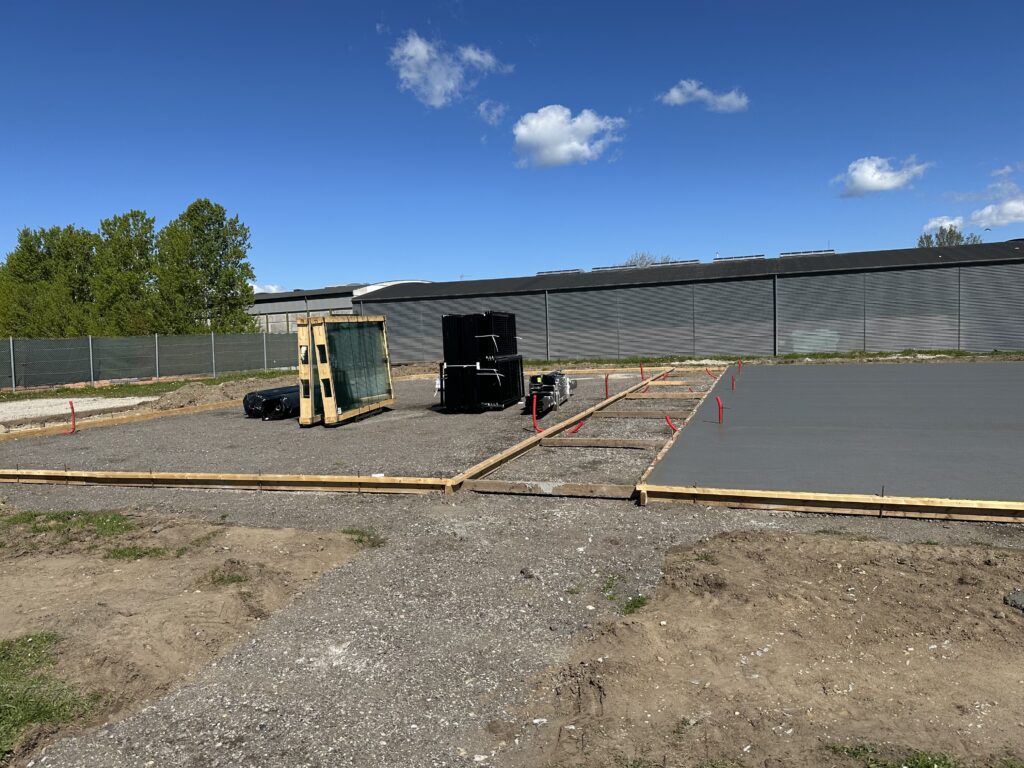

Dag 24:  23/4 Arbejdet med rammen til støbningen er næsten færdig.

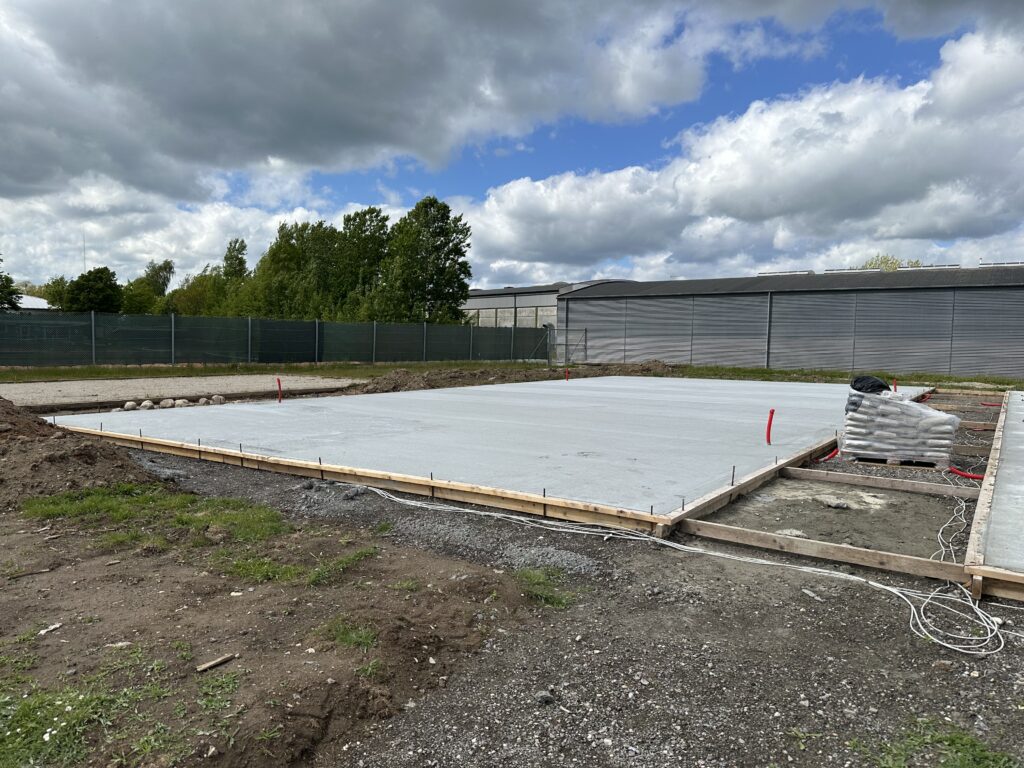

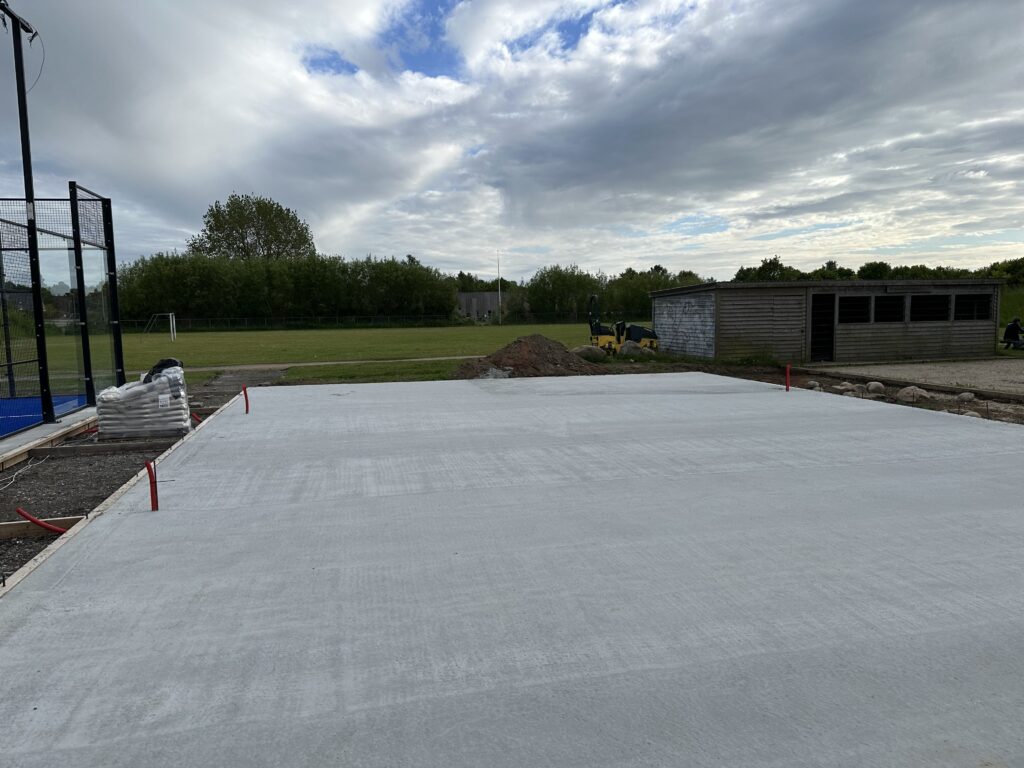

Dag 25:  24/4 Så er der klar til at fylde beton i rammerne.

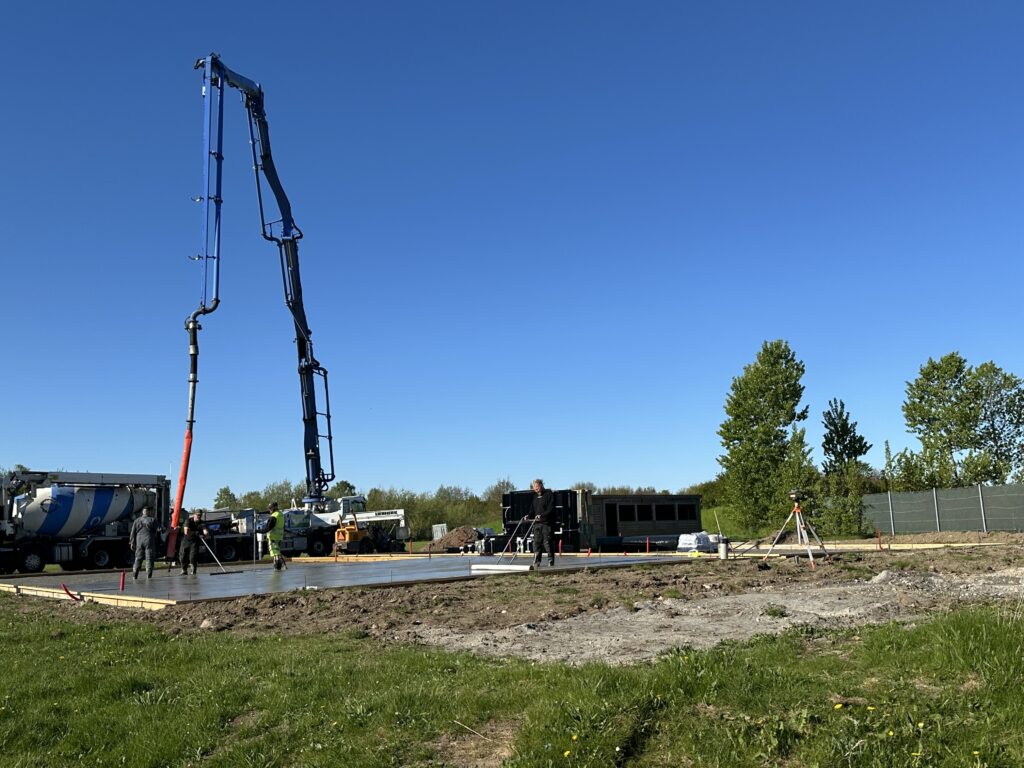

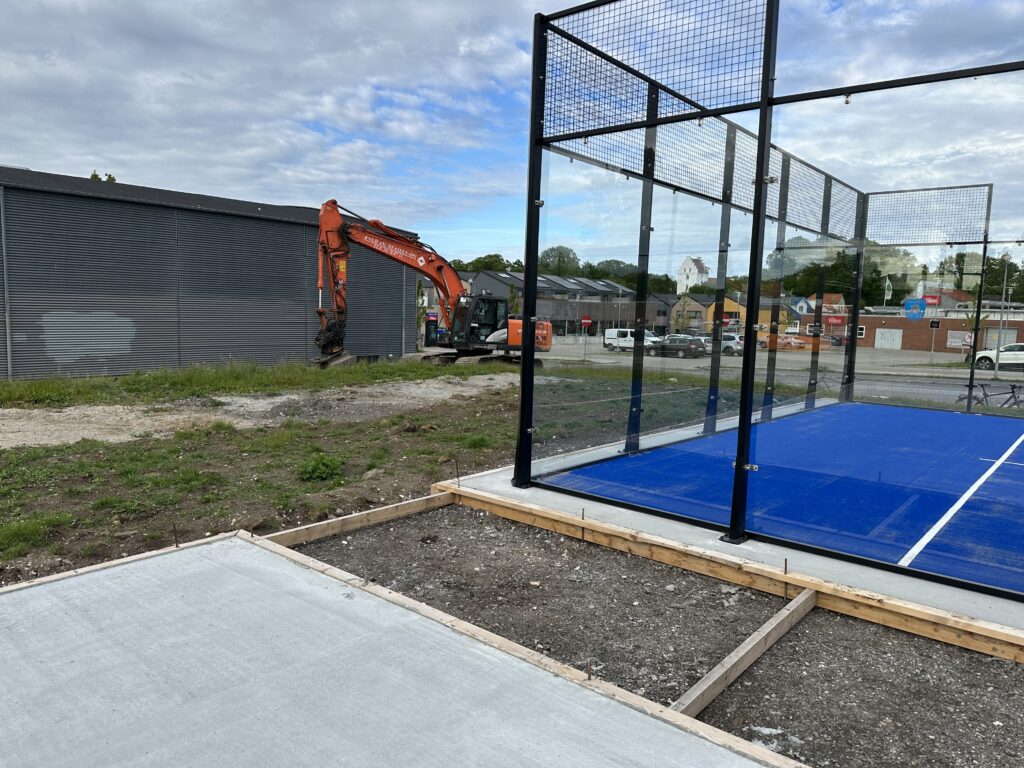

5. maj. Så kom er beton på den ene bane. Desværre ikke på begge, da der var sat paller med glas, stål ect. på den anden bane.

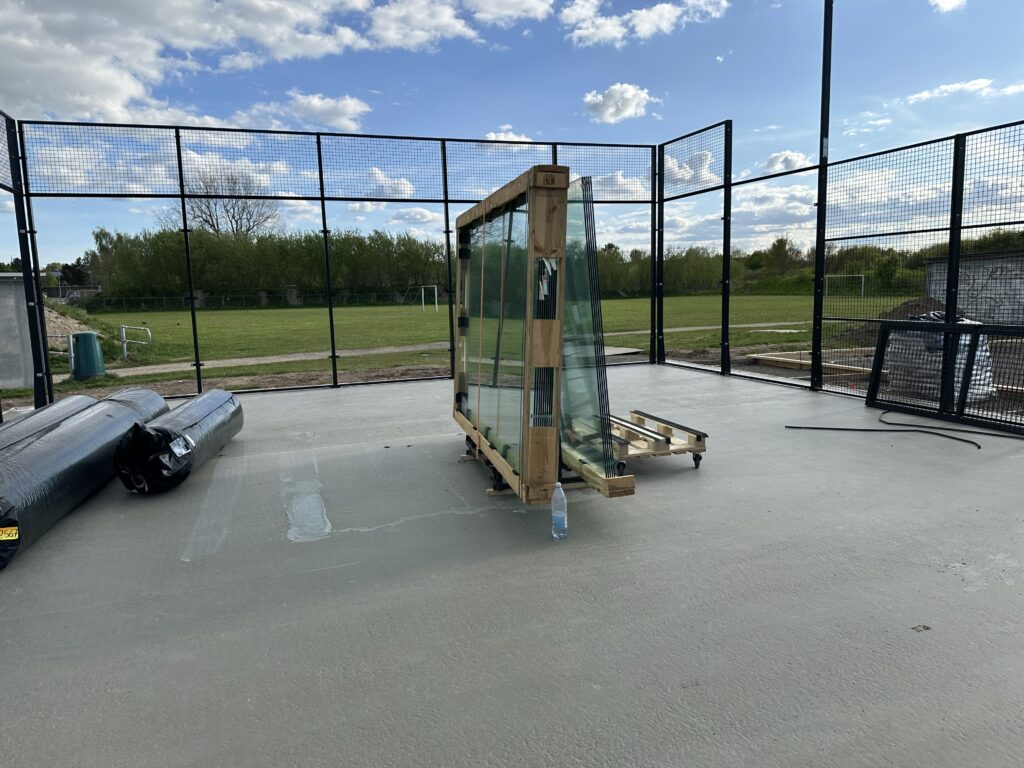

6. maj blev pallerne med banen sat på den ny støbte bane. Senere på dagen er monteringen i gang.

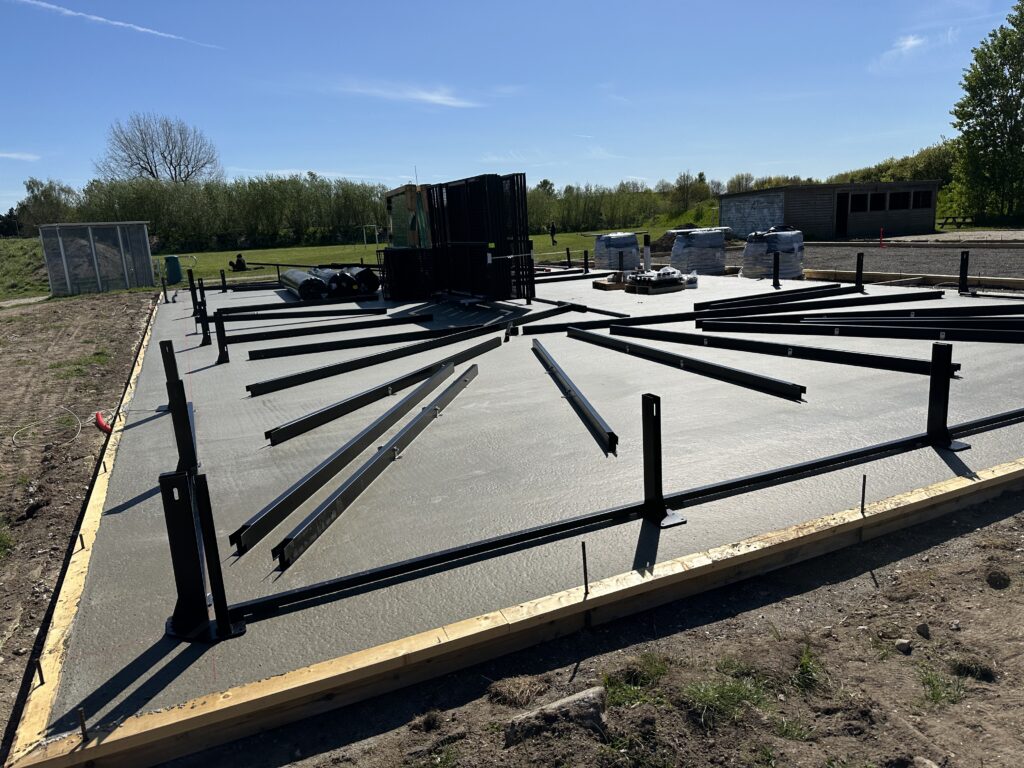

7. maj 2025. Nu går det hurtig med opbygningen

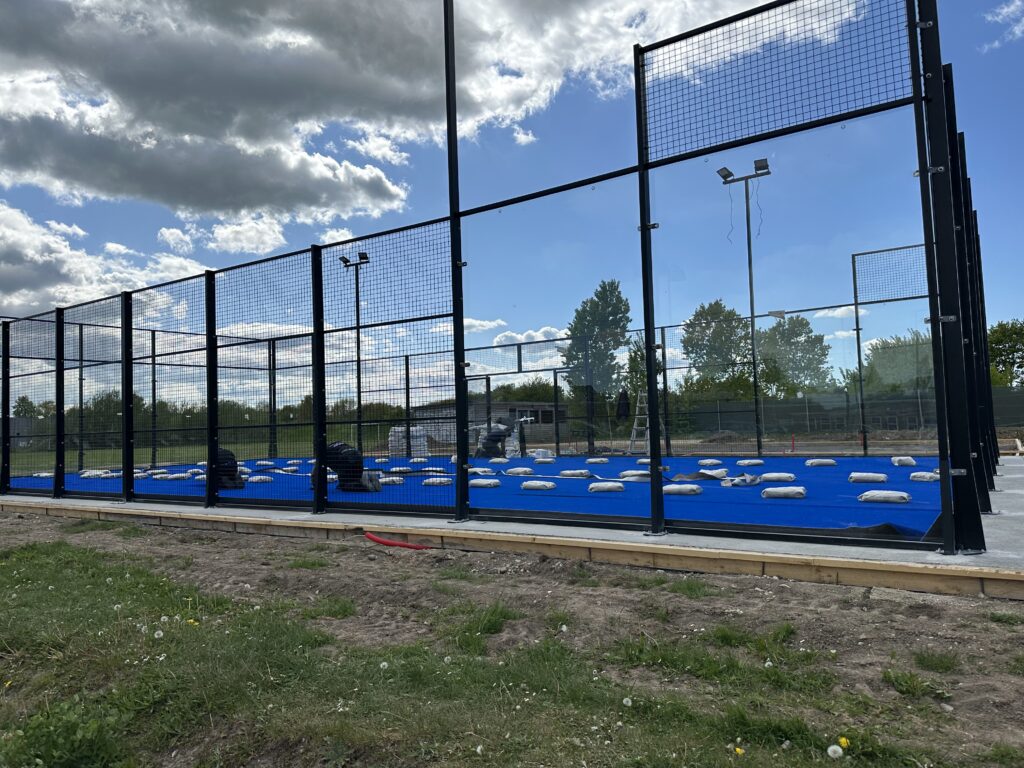

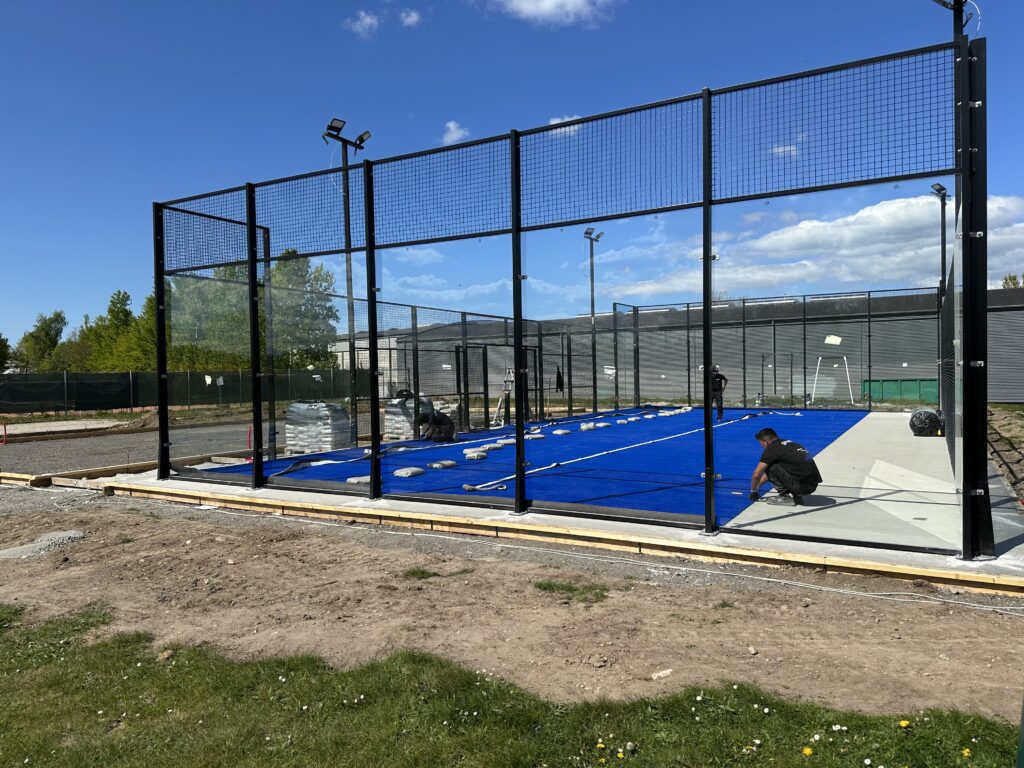

8. maj 2025. Så er holdet i gang med spilledugen.

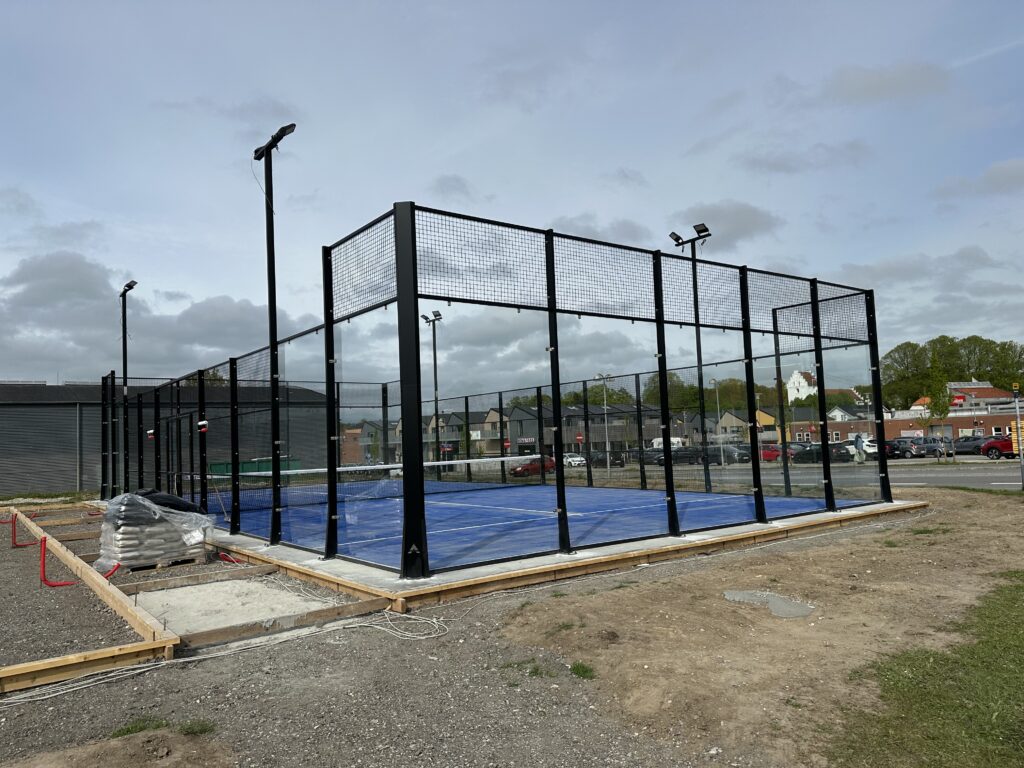

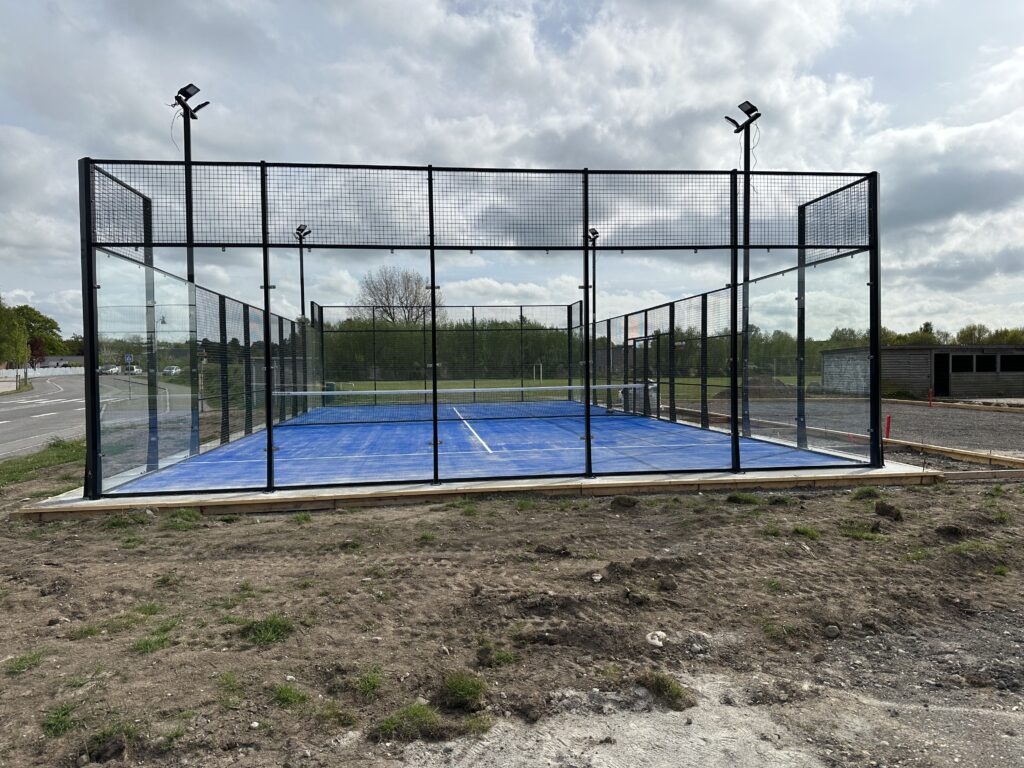

Banen ventes klar inden for de næste 2 uger.

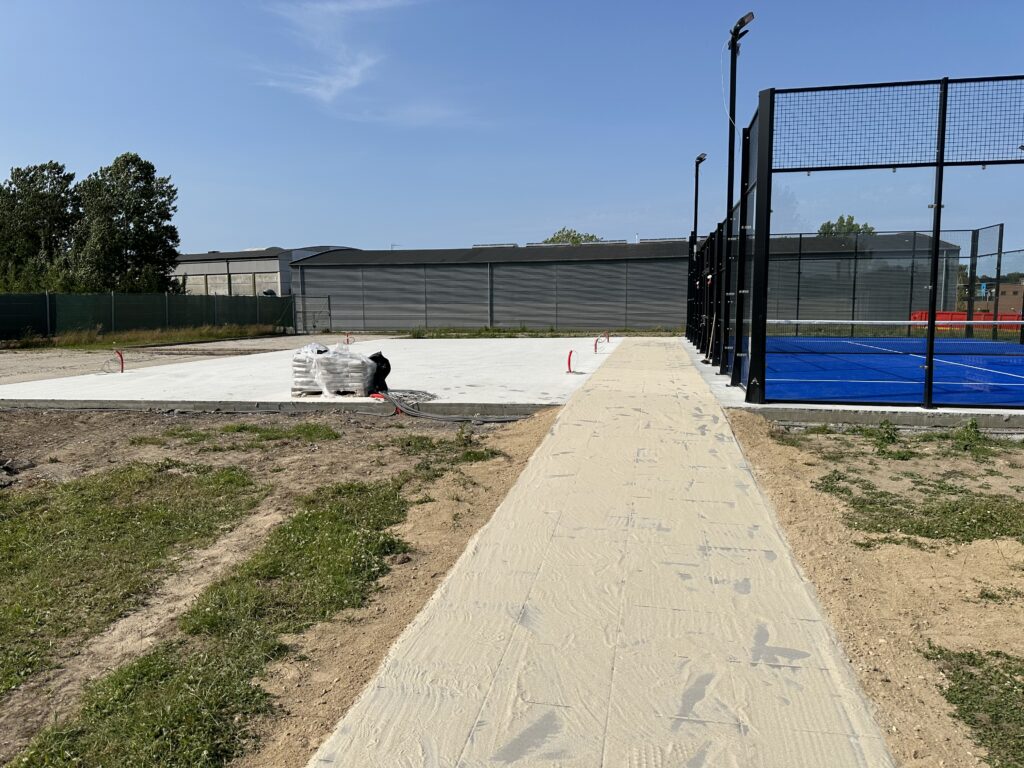

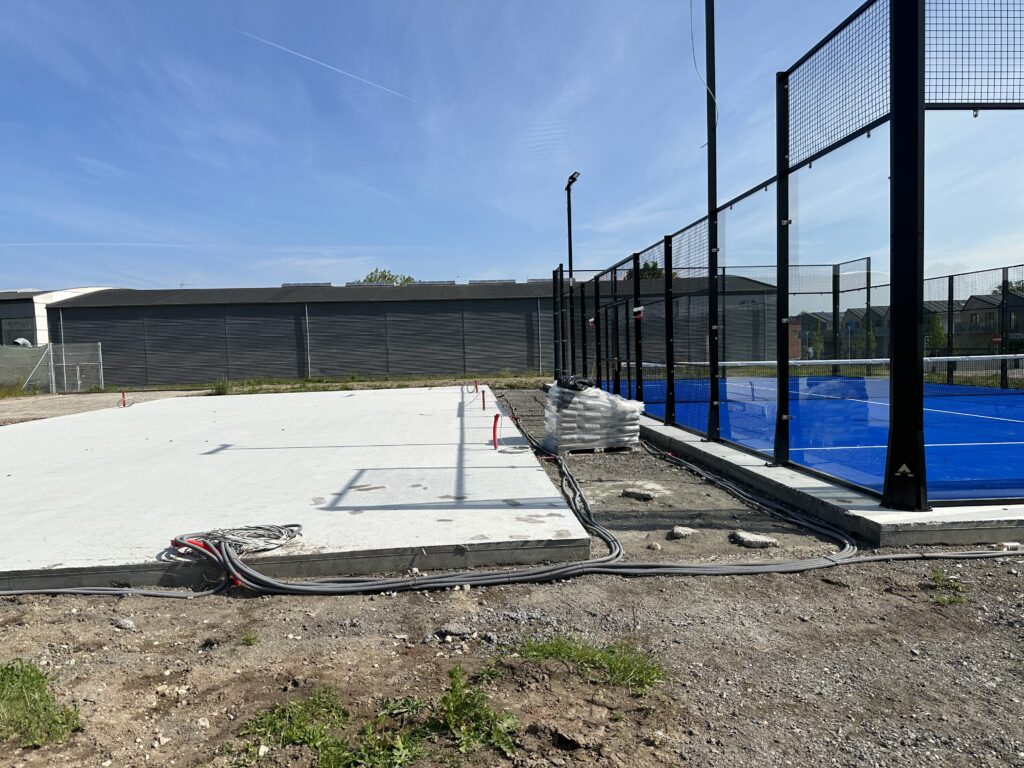

9. maj 2025. Så kom der net op, og lagt sand på banen. Så venter vi kun på elektrikeren.

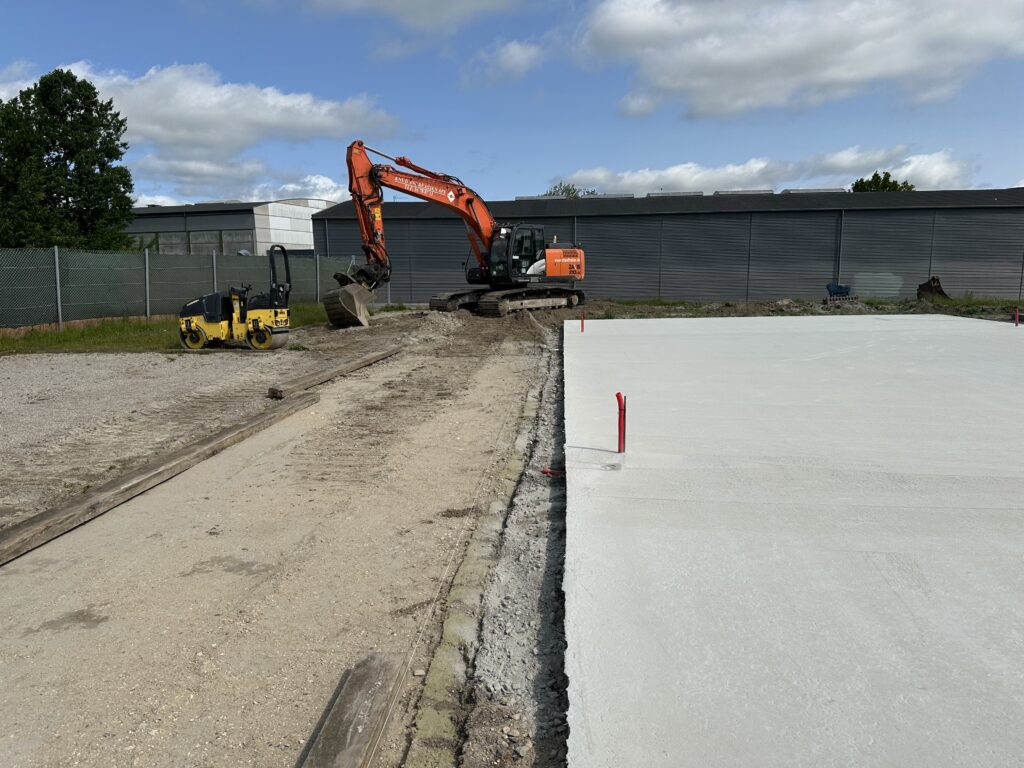

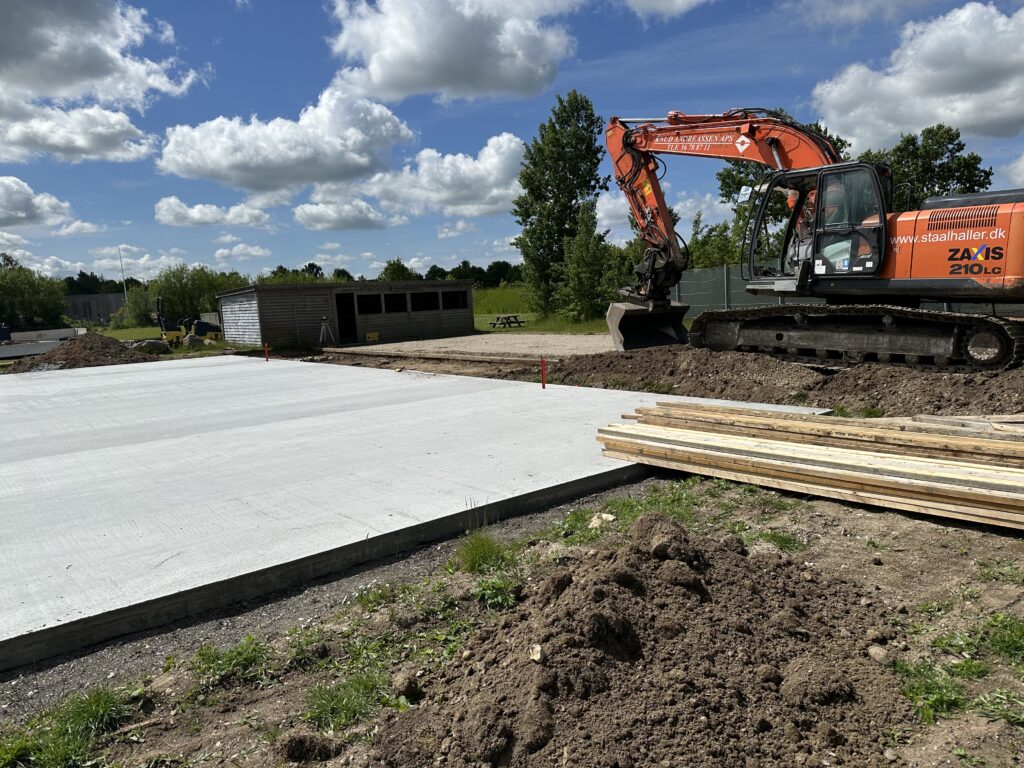

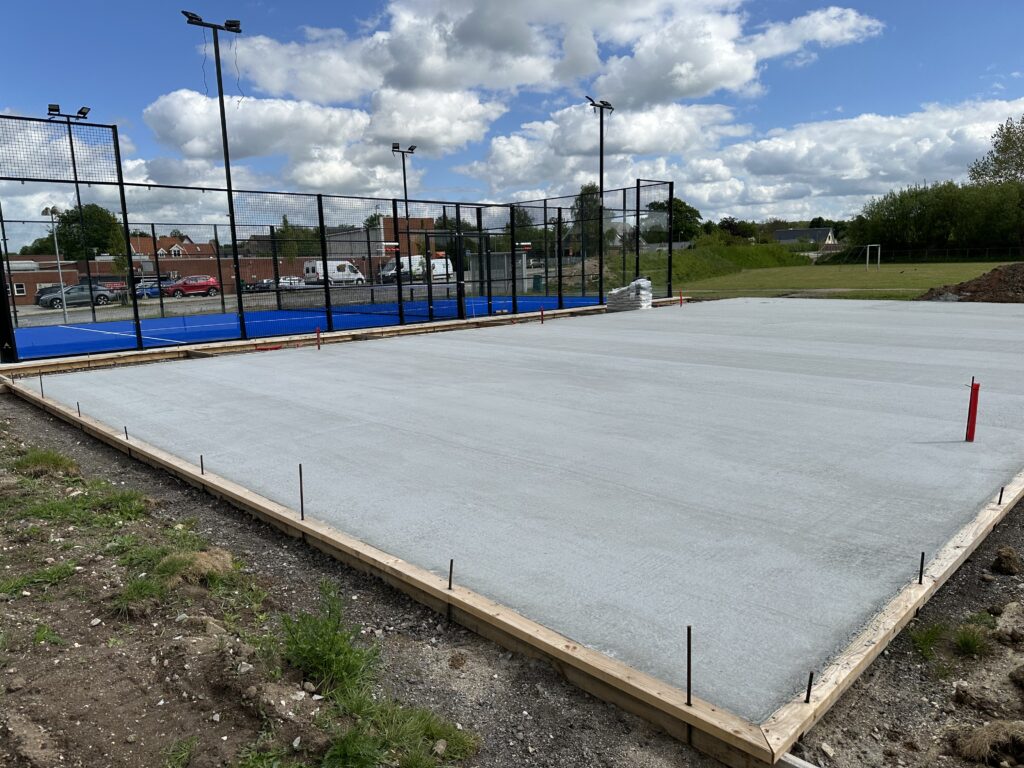

Så nåede vi frem til 23. maj og bane 2 blev støbt.

28. maj 2025: Der er nuplaceret en gravko og en tromle. Hvad skal de bruges til?

29. maj 2025: Gravkoen og tromlen bruges til retablering af petanque-banerne. Godt for dem. Derudover er forskallingsbrædderne til padelbaner fjernet, så der kan lægges ral til faskinerne. Forskallingsbrædderne genbruges til padelbaner i Himmelev. Så afventer vi fliser og etablering af strøm.

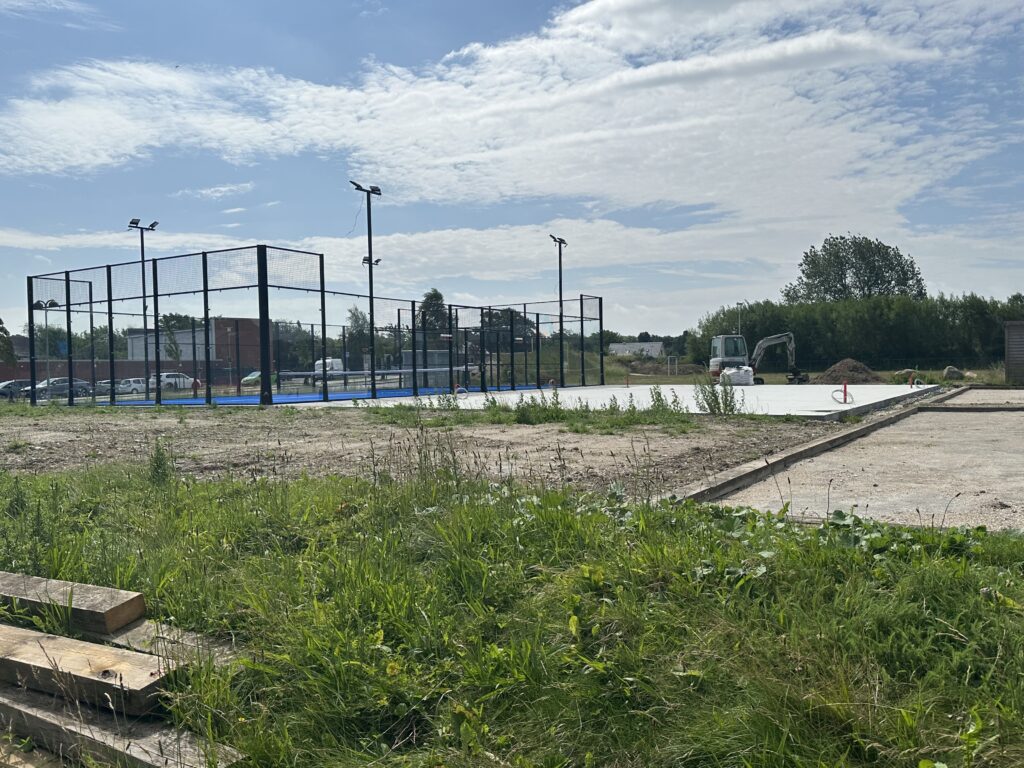

30. maj 2025: Så blev betonen på banen slebet og retableringen af petanque baner fortsætter.

Der er trukket kabler d. 17. juni og lagt fliser d. 21. juni.

Petanque klubben er godt trætte af ikke at få en afklaring på, hvornår de kan opstarte spil igen. Det hele har ligget stille i snart 2 mdt uden der er sket noget væsnetligt. I dag lørdag d. 28 juni kom der så en lille gravko, til at lægge stenmel på petanquebanerne. De var ellers lovet klar i går.
